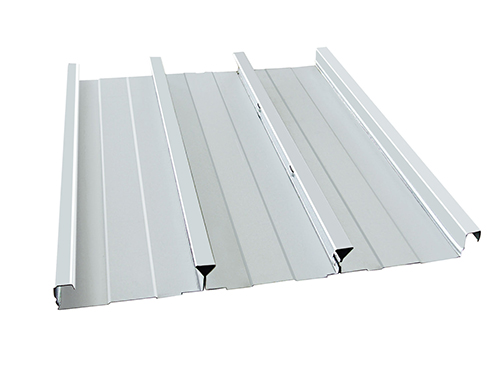

開口/閉口樓承板
封閉地板的特點:
強混凝土夾緊剪切:特別閉肋設計,縱向剪切強度大,在其優良的設計載荷下,閉地承重板不會產生鋼承重板和混凝土滑動現象。
性能穩定性好:所有肋骨都包裹在混凝土中,就像現澆混凝土板中的鋼筋一樣。封閉式地板承重板全部取代地板上的正彎矩拉鋼筋,耐火1.5小時,無需噴涂性能穩定涂層。
優良組合式地板截面:封閉式地板具有較大的地板效果和較好的高度,在使用階段提供較大的正彎矩阻力。
板底卡槽懸掛系統:可安裝天花板、天花板、水電管道,無鉆孔、焊接,在建筑物使用過程中可移動、拆卸或重新安裝。施工方便,速度合適:端部無堵塞,無漏漿,可縮短施工周期。
平底外觀:地板底部平整,對不想要天花板的建筑來說,更美觀。
可以效果優良降低地板高度:根據性能穩定性和抗震性(以實際報告為主)能(主要是實際報告),封閉式地板的總厚度只有110-130mm,可以減輕重量,降低成本,提高凈高度。
低成本:封閉式地板底部承受正彎矩的鋼筋被封閉式壓力鋼板取代,無需噴涂性能穩定的涂層,減少了鋼筋用量,降低了成本。

閉口組合樓板的吊掛件
孔 徑:有三種可供選擇M6、M9及M12螺桿或螺栓使用。
注意事項:當閉口樓承板上方已澆筑混凝土,同時混凝土已達到75%設計強度時,卡槽式懸吊系統才允許安裝,并且發揮它的吊掛作用。 可提供天花吊頂、水電及空調管路、設備等吊掛設施使用。
優點:
拆裝簡易,無需特別施工機具
可供重復使用,幾乎達到零損耗
提供懸吊服務密度大,強性大
施工時不會產生噪音
組合樓板施工說明
施工步驟
一、尺寸復檢與彈線
1、軸線尺寸:復查鋼梁安裝軸線尺寸是否與壓型鋼板布置圖相符;
2、梁頂表面處理:確定鋼梁頂面吊環均已切除磨平,梁頂表面銹皮,油污及雜物應去除干凈;
3、定位線:根據樓承板布置圖在梁頂面彈出壓型鋼板起鋪線和中間控制線,起鋪線應標明鋪設方向及鋼板吊裝捆號,中間控制線也可以作為分段鋪設時的起鋪線。
二、吊放與鋪設
1、樓承板應依據核準的鋪設圖施工,成捆的壓型鋼板堆置于結構物上時,應注意結構桿件的設計支撐強度,避免超過其允許荷重;
2、樓承板成捆堆置,應橫跨多根鋼梁,單跨置于兩根梁之間時,應注意兩端支承寬度,避免傾倒而造成墜落事故;
3、樓承板吊裝就位后,先從鋼梁已彈出的起鋪線開始,沿鋪設方向逐塊就位,到控制線后應適當調整板縫;
4、刮大風時應停止施工,已拆開的壓型鋼板應訊即重新捆扎,否則,壓型鋼板很可能被大風刮起,造成安然事故或損壞壓型鋼板。
三、固定
1、壓型鋼板在定位后應立即以電焊方式固定于結構桿件上;
2、任何已鋪設而未固定的壓型 鋼板可能會被 大風刮起或滑落而造成事故。
